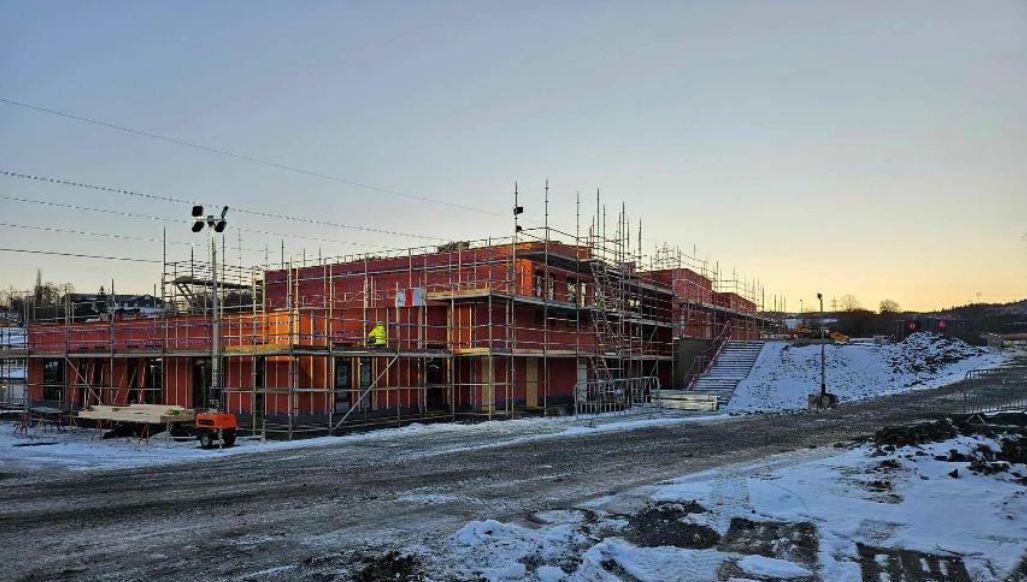

Nå har vi nesten nådd milepælen tett bygg, vi mangler bare noen vinduer på fasaden mot nord og vi har noen midlertidige transportåpninger/dører. Nå fortsetter videre arbeid med fasader, innvendig rom-inndeling og tekniske installasjoner.
Utomhus har vi fått gjort mye grunnarbeid for gangstien langs Åkervegen, Baglanvegen og tilkoblinger av vann og avløp i Åkervegen og Baglanvegen. Det jobbes nå med utomhusområdet på nordsiden av bygget og sti i skogen. Byggegjerdet vil bli stående langs vegen i vinter for sikring av kanten som er imellom vegen og gangstien. Videre fremdrift med gangstien og utomhusarbeidet generelt er usikkert, men vi fortsetter helt til det blir for mye tele og snø.
For å redusere rystelser i grunnen, benyttes i hovedsak hjulmaskin og en mindre gravemaskin, men det er behov for å komprimere tilførte masser der det skal være fast dekke
God jul og godt nytt år, når den tid kommer!
13.12.2024 Vinne barnehage (Bildet ble tatt 27.11.2024)
